旧房水电改造的标准施工流程和注意事项
2021-03-13

水电改造,是家装施工的基础,除了二手房的拆旧,它就等于施工过程的首道工序,其施工质量的好坏,有很大一部分会影响后续的工程;其次,水电改造属于隐蔽工程,一旦完工就会进行泥封,如果之后再发现问题,除非不怕难看做明管走线,不然就要敲墙重做水电,既浪费钱,又耽误工期,损失很大。今天为大家带来的,就是小编整理的水电改造完整攻略,值得收藏一下,以后可能会用到哦


电路篇

旧房水电改造的标准施工流程和注意事项

施工标准流程

施工人员对照设计图纸与业主确定定位点

施工现场成品保护

根据线路走向弹线

根据弹线走向开槽

开线盒

电管、线盒固定

穿钢丝拉线

连接各种强弱电线线头,不可裸露在外

封闭电槽

对强弱电进行验收测试


注意事项

旧房水电改造的标准施工流程和注意事项

强弱电分离。强电和弱电线路应该分开排布,而且强弱电交接处,应该做好隔离。此外,照明用电线为1.5BV,插座用线为2.5BV,接地用线为2.5BVR,空调及特大功率用线为4BV,且空调及大功率电器应单独走线


错误示例

旧房水电改造的标准施工流程和注意事项

有些老房楼板是老式预制板,没有水泥找平层,要尽量避免在原楼板基础上开槽走管,否则容易打穿楼板

旧房水电改造的标准施工流程和注意事项

开暗盒遇到钢筋要避开

旧房水电改造的标准施工流程和注意事项

禁止在墙体开长横槽走电管,以免破坏墙面承重

电线管不宜走潮湿区域,也不宜走石膏线内,易造成死线

旧房水电改造的标准施工流程和注意事项

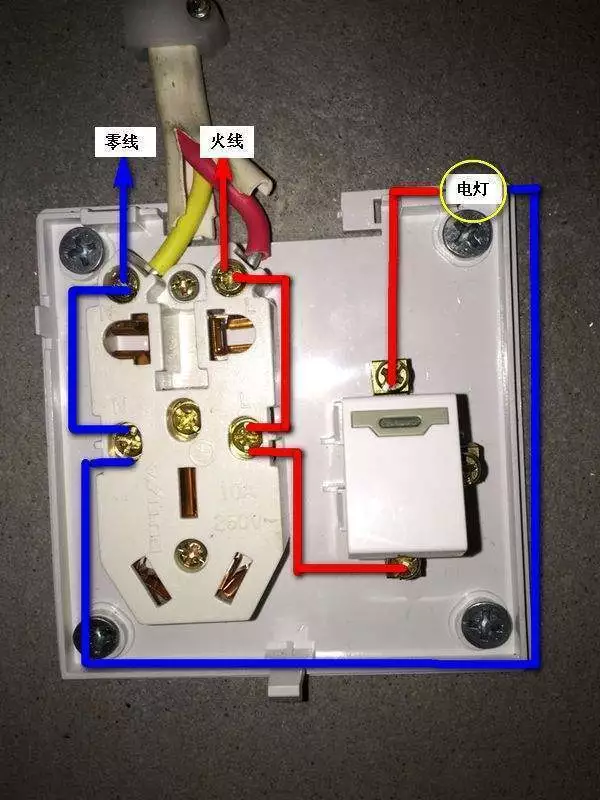

连接时要注意,电线管内不得有接头,所有开关、插座的明露线头必须用绝缘胶布包好,以免触电,电源插座应左零右火,上方为地线,且卫生间插座要防水。

旧房水电改造的标准施工流程和注意事项

导线连接应压接或绞接,绞接长度大于5.5圈,接线头处须加过线盒

线管长度大于15m或有2个直角弯,应增设拉线盒或适当增大直角弯半径


水路篇

旧房水电改造的标准施工流程和注意事项

施工标准流程

施工人员对照设计图纸与业主确定定位点

施工现场成品保护

根据线路走向弹线

根据弹线走向开槽,并清理渣土

墙顶面水管固定

检查各回路是否有误

对水路进行打压验收测试

封闭开槽


注意事项

旧房水电改造的标准施工流程和注意事项

遵循“水走天”原则,遇到需要出水的地方,则开竖槽往下,易于后期维护

旧房水电改造的标准施工流程和注意事项

正对给水口方向,左热右冷,特殊要求例外

旧房水电改造的标准施工流程和注意事项

用专用管剪裁切,断管垂直平整无毛刺

旧房水电改造的标准施工流程和注意事项

PPR管要用热熔连接,接口强度大,安全高

旧房水电改造的标准施工流程和注意事项

一定要在施工前,对下水口、地漏做好封闭保护,防止水泥、砂石等杂物进入,避免下水道堵塞,否则极难清理

旧房水电改造的标准施工流程和注意事项

给水管顶面用金属吊卡固定,直线固定卡间距一般不大于600mm


排水管改造注意原金属管与PVC管连接部位特殊处理,以防漏水


洗衣机地漏最好别用深水封地漏,下水慢可能倒溢
